Проектирование металлоконструкций

Топ-10 ошибок в проектировании металлоконструкций

1 мин. чтения Артур Харитонов

10 ошибок проектирования, которые стоят заказчику сотни тысяч рублей

За 2024–2025 годы наш конструкторский отдел проверил более 200 комплектов КМ, поступивших от сторонних проектировщиков. В 68% обнаружены ошибки — от мелких неточностей в спецификации до критических ошибок в расчётах, которые привели бы к аварии. Средняя стоимость исправления одной ошибки — от 30 000 до 200 000 рублей. Разберём самые частые ошибки с реальными примерами и способами их предотвращения.

Сомневаетесь в качестве проекта? Оставьте заявку — проверим КМ бесплатно в рамках подготовки к производству.

Ошибка 1: неверный снеговой или ветровой район

Частота: 12% проверенных КМ. Последствия: недоразмеренные или переразмеренные конструкции.

Проектировщик из Москвы (III снеговой район, 180 кг/м²) проектирует объект в Казани (IV район, 240 кг/м²), но по привычке берёт «свои» 180 кг/м². Недобор снеговой нагрузки — 33%. Прогоны и фермы рассчитаны на меньшую нагрузку → прогибы превысят норму, в предельном случае — разрушение кровли.

Как предотвратить: в ТЗ на проектирование обязательно указывайте точный адрес площадки. Проверяйте снеговой и ветровой районы по карте СП 20.13330 (Приложение Е). Подробнее о расчёте нагрузок.

Ошибка 2: расчётная схема не соответствует чертежам узлов

Частота: 18% КМ. Последствия: неправильное распределение усилий в каркасе.

В расчётной модели SCAD задано жёсткое сопряжение ригеля с колонной — рама работает на изгиб. А на чертеже нарисован узел на 2 болтах без фланца — фактически шарнир. Результат: момент в ригеле не передаётся на колонну, колонна работает только на сжатие, но рассчитана на сжатие + изгиб (избыточное сечение). Ригель же, наоборот, получает дополнительный момент, на который не рассчитан.

Как предотвратить: сопоставляйте расчётную схему с чертежами узлов. Жёсткий узел = фланцевое соединение или сварка с накладками. Шарнирный = опирание на столик или 2 болта через ребро.

Ошибка 3: пропущена проверка устойчивости

Частота: 8% КМ. Последствия: потеря устойчивости элемента до достижения расчётной прочности.

Конструктор проверил колонну на прочность (σ < Ry) — всё в порядке. Но не проверил на устойчивость — а колонна высотой 12 м с двутавром 30К1 теряет устойчивость из плоскости рамы при значительно меньших усилиях, чем предел прочности. Коэффициент продольного изгиба φ для такой колонны может быть 0,3–0,5, что означает снижение несущей способности в 2–3 раза.

Как предотвратить: проверка устойчивости обязательна для всех сжатых и сжато-изогнутых элементов по п. 7.1–7.3 СП 16.13330.2017. В SCAD (модуль КРИСТАЛЛ) проверка устойчивости выполняется автоматически.

Деформация стального каркаса из-за ошибки проектирования — потеря устойчивости колонны

Ошибка 4: неправильная марка стали для климатических условий

Частота: 7% КМ. Последствия: хрупкое разрушение при низких температурах.

Для объекта в Тюмени (расчётная температура –40°C) назначена сталь С255 (Ст3сп). При температуре ниже –30°C ударная вязкость С255 падает, и конструкция может разрушиться хрупко — без видимых предупреждающих деформаций. Для таких условий требуется сталь С345 (09Г2С-12) с гарантированной ударной вязкостью при –40°C.

Расчётная температура Допустимые марки стали
До –30°C С235, С245, С255 (стандартные)
От –30°C до –40°C С255 (с проверкой КCV), С345 (09Г2С-12)
Ниже –40°C 09Г2С-12, 09Г2С-15 (с гарантией KCV при –60°C)

Ошибка 5: не учтён перепад высот для снега

Частота: 15% КМ для зданий с пристройками. Последствия: перегрузка конструкций пристройки.

К основному зданию высотой 10 м пристроен навес высотой 5 м. На стыке высот образуется «снеговой мешок» — снег сдувается с высокой кровли и накапливается на низкой. Коэффициент μ для перепада высот по СП 20 может достигать 3,0–4,0. Если для III района нормативная нагрузка 180 кг/м², то в зоне снегового мешка она может быть 540–720 кг/м².

Как предотвратить: всегда проверять наличие перепадов высот, парапетов, выступающих конструкций. Учитывать повышенные коэффициенты по Приложению Б СП 20.13330.

Рассчитайте стоимость вашего проекта

Укажите параметры — получите предварительный расчёт за 2 минуты

Открыть калькулятор

Ошибка 6: избыточный запас — перерасход металла

Частота: 25% КМ. Последствия: переплата за металл 15–40%.

Проектировщик «на всякий случай» берёт колонну 40К2 вместо оптимальной 30К1. Масса погонного метра: 40К2 = 138 кг/м, 30К1 = 78 кг/м — разница 77%. На 20 колонн высотой 8 м: (138-78) × 8 × 20 = 9 600 кг лишнего металла = 768 000 рублей при цене 80 руб./кг.

Как предотвратить: проверяйте коэффициент использования сечений в расчёте. Оптимум — 0,7–0,95. Если коэффициент ниже 0,5 — сечение избыточно. Подробнее о стоимости проектирования и оптимизации.

Ошибка 7: не заложены монтажные допуски

Частота: 10% КМД. Последствия: болты не совпадают при монтаже.

В КМД отверстия под болты просверлены точно по номинальным размерам: диаметр 22 мм под болт М20. Допуск на установку колонн по СП 70.13330 — ±5 мм. При отклонении колонны на 4 мм отверстия не совпадают, монтажники рассверливают их газом — несущая способность узла падает на 20–30%.

Как предотвратить: в болтовых монтажных соединениях диаметр отверстия = диаметр болта + 3 мм (не +2 мм, как для заводских). Для ответственных соединений — использовать овальные отверстия для компенсации неточностей.

Ошибка 8: пропущены крановые нагрузки

Частота: 5% КМ для зданий с кранами. Последствия: разрушение подкрановых конструкций.

В ТЗ указан мостовой кран 10 т. Конструктор учёл вертикальное давление колёс, но забыл поперечную тормозную нагрузку (5% от массы тележки с грузом ≈ 750 кг). Горизонтальная сила 7,5 кН, приложенная к верху подкрановой балки, вызывает кручение и горизонтальный изгиб. Без тормозной конструкции подкрановая балка деформируется, рельс смещается, кран сходит с пути.

Как предотвратить: для каждого крана учитывать 4 вида нагрузок: вертикальную (Pmax, Pmin), поперечную тормозную, продольную тормозную, перекос крана. Подробнее — в статье о расчёте нагрузок.

Ошибка 9: недостаточно связей жёсткости

Частота: 9% КМ. Последствия: геометрическая изменяемость каркаса, чрезмерные перемещения.

Связевой каркас работает стабильно, если каждый температурный блок имеет полный комплект связей: вертикальные связи по колоннам (минимум 2 панели в каждом направлении), горизонтальные связи по покрытию, распорки. Если связи расположены только в одном температурном блоке, а остальные — «свободные», каркас превращается в механизм.

Как предотвратить: проверить наличие связей в каждом температурном блоке здания. Для типового склада 24×60 м с температурными блоками по 60 м (один блок) — минимум 2 панели вертикальных связей в продольном направлении + 2 в поперечном. Подробнее о конструктивных схемах.

Ошибка 10: спецификация не совпадает с чертежами

Частота: 20% КМ. Последствия: закупка не того проката, простой производства.

На чертеже разреза — связи из уголка L90×6. В спецификации — уголок L75×5. Снабженец закупает L75×5, завод начинает изготовление — и на стадии сборки связь не помещается в узел, рассчитанный на L90×6. Переделка: новый прокат + повторная нарезка + сварка. Потеря: 3 дня + 45 000 рублей.

Как предотвратить: перекрёстная проверка спецификации и чертежей. Суммарная масса в спецификации должна соответствовать расчёту ±5%. При BIM-проектировании эта ошибка исключена — спецификация генерируется автоматически из модели.

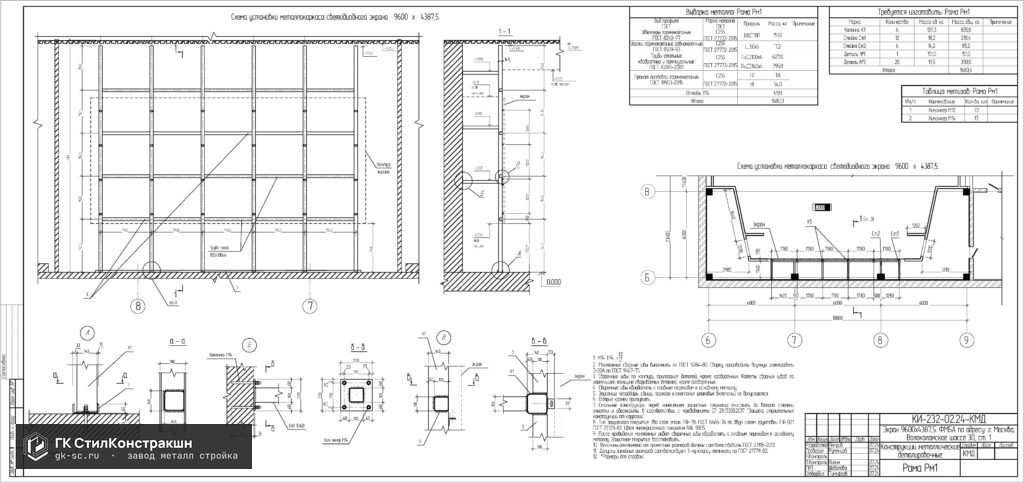

Проверка чертежей КМ конструктором — выявление ошибок до запуска производства

Итоговая таблица: ошибки, последствия, стоимость

Ошибка Частота Стоимость исправления
Неверный снеговой район 12% 50 000–300 000 руб.
Расчётная схема ≠ узлы 18% 30 000–150 000 руб.
Нет проверки устойчивости 8% 100 000–500 000 руб.
Неправильная марка стали 7% 200 000–1 000 000 руб.
Не учтён перепад для снега 15% 80 000–400 000 руб.
Избыточные сечения 25% 100 000–800 000 руб. (переплата)
Нет монтажных допусков 10% 20 000–100 000 руб.
Пропущены крановые нагрузки 5% 200 000–1 500 000 руб.
Недостаток связей 9% 50 000–250 000 руб.
Спецификация ≠ чертежи 20% 30 000–150 000 руб.
Сравнение проекта с ошибками и оптимизированного — экономия 15–40% массы каркаса

Скачайте типовое коммерческое предложение
